建筑技术丨流态固化土在基坑肥槽回填中的应用

来源:admin  浏览量:  发布时间:2026-06-03 20:42:21

近年来,随着我国现代化进程的持续推进,城市化发展由数量向质量转变,传统的粗放式建设模式已不再适应不断提升的物质需求与精神需求,绿色建筑与可持续发展正逐步成为建筑业的主要发展方向。为适应建筑行业的高速发展与安全、质量、工期的高标准要求,各种新技术、新材料、新工艺、新设备在建设过程中不断产生并被逐步推广应用。流态固化土作为一种新型的回填材料,既能满足回填要求、达到使用标准,又能处理土方开挖、土方回填过程中产生的各类建筑垃圾,真正实现工程建设“零污染、零排放”。

1  流态固化土

根据设计要求与工程实际经试验确定流态固化土的配合比,制备原料主要包括土和固化剂,同时掺入外加剂,加水之后搅拌均匀,最终形成强度和流动性均能满足工程需要的混合物。土料宜采用现场开挖的土料,有机质含量及最大粒径等指标应符合相关规范要求,严禁使用未处理达标的受污染土壤。

流态固化土硬化速度快,早期强度高,回填后养护12 h即可进行上人操作,有效提高了施工效率、缩短了施工工期。

流态固化土具有良好的流动性及自密实性,对于狭小空间或不规则空间回填,流态固化土可流动并充填密实,有效避免夯实作业质量控制难题及对周边结构的振动影响。

流态固化土抗渗性能显著,在掺入固化剂的同时保证流动性,紧密结合周边结构,有效减少了地表水及雨水下渗量,避免了地下室外墙渗漏。

流态固化土可回收利用建筑挖方土料,有效减少建筑垃圾,湿作业过程避免尘土飞扬,以保证绿色环保的同时有效改善了施工条件。

2  案例分析

2.1  项目区位

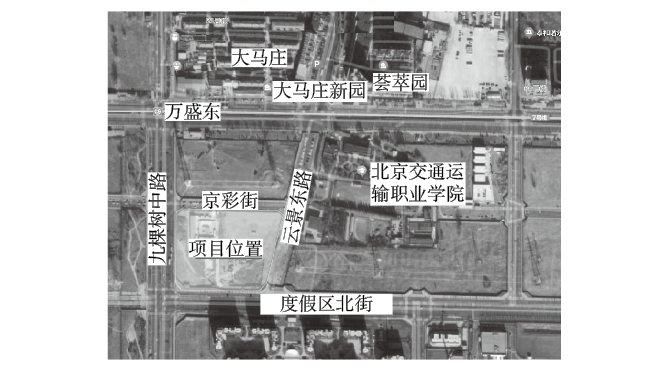

首旅集团总部大厦项目位于北京市通州区,地处城市副中心文化旅游区“一横(曹园南街及度假区北街)一纵(九棵树中路)”城市景观大道交会点,是北京环球度假区北入口门户,旨在打造北京城市副中心文化旅游区地标性建筑。项目总占地面积1.6 万m2,总建筑规模8.3万m2。项目区位示意如图1所示。


图1  项目区位示意

2.2  工程重点与难点

(1)本工程为深基坑,地下水位较高,对肥槽回填质量要求高。

(2)肥槽狭窄,作业空间受限。

(3)肥槽回填时需注意已施工部位成品保护。

2.3  流态固化土配合比设计与制备

2.3.1  流态固化土配合比设计

施工图设计地下结构外墙施作防水保护层,防水保护层以外回填2∶8灰土,回填宽度800 mm,800 mm以外可回填素土。由于基坑肥槽宽度狭小,且肥槽空间存在围护结构,实际施工空间有限,回填灰土难以满足设计要求压实度,经图纸会审,将冠梁以下2∶8灰土更换为流态固化土,强度值为0.8 MPa,扩展度大于300 mm,配合比见表1。

表1  流态固化土配合比kg


2.3.2  流态固化土制备

流态固化土制备流程如图2所示。先将固化剂与一定量的水拌和成浆液,再将固化剂浆液与土进行拌和。采用专门机械进行混合料强制搅拌,搅拌2 min以上,以保证混合料均匀。本工程流态固化土制备在流态固化土搅拌站进行。


图2  流态固化土制备流程

固化剂主要成分为生石灰(CaO)、活性三氧化二铝(Al2O3)和二氧化硅(SiO2),添加适量助剂及活性剂以改善土粒表面性能,制成功能性复合胶凝材料。土料宜采用现场开挖的土料;土料有机质含量低于5%以下,粗粒料的粒径低于5 cm以下;若土料受污染应经处理达标。固化剂拌和用水需满足混凝土相关规范要求。搅拌设备应计量准确,相关质量计量偏差要求见表2。

表2  搅拌设备的允许质量计量偏差


2.4  施工工艺

2.4.1  流水段划分

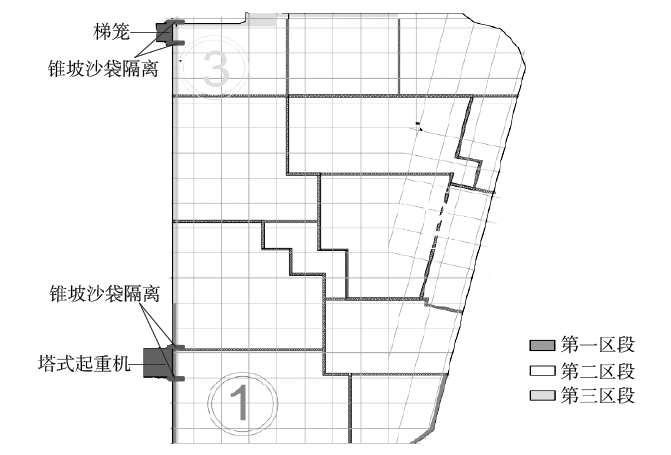

结合地下结构浇筑,本工程肥槽回填共分为3个区段,具体分段如图3所示。第一区段回填方量约2 400 m3,第二区段回填方量约2 200 m3,第三区段回填方量约2 200 m3,共计约6 800 m3


图3  施工区段划分示意

2.4.2  基槽清理

填筑前做好肥槽基底清理,清除建筑垃圾,排除积水,地下室外墙防水及保护层已完成并验收合格。

2.4.3  测量放线

预拌流态固化土肥槽回填采用分层浇筑施工,第一次回填高0.5 m,之后每次回填高2 m,相邻区域应连续施工,回填高差控制在1 m以内。

基槽清理完成后、预拌流态固化土回填前,在基坑侧壁弹线,确定每次回填高度,同时对比实际回填量与理论回填量,辅助控制回填高度。

2.4.4  逐层浇筑

本工程肥槽回填共分为3个区段,各区段分段处码300 mm厚锥坡沙袋进行隔离,基坑西北角梯笼及西南角塔式起重机南北两侧码300 mm厚锥坡沙袋进行隔离,配合流态固化土回填情况,首次码砌高度0.5 m,之后每次码砌高度为2 m。

根据施工现场条件,本工程采用天泵浇筑流态固化土,出料方向为肥槽坑底,不得对基坑支撑围护结构、地下室结构外墙等承重受力部位进行冲击,保证施工安全。

固化土制备完成后,应在3 h内完成回填施工。流态固化土首次回填高度0.5 m,之后每次回填高度为2 m,由肥槽底回填至冠梁顶,肥槽底高程为+8.2 m,冠梁顶高程为+19.0 m,东北角局部高程为+21.0 m。当肥槽坑底标高不一致时,浇筑顺序为先深后浅。

2.4.5  保湿养护

每层流态固化土浇筑完成后,应立即进行保湿养护,如覆盖土工织物等不透水材料。填筑体顶层浇筑成活后,应立即进行7d保湿养护。

2.5  质量检验

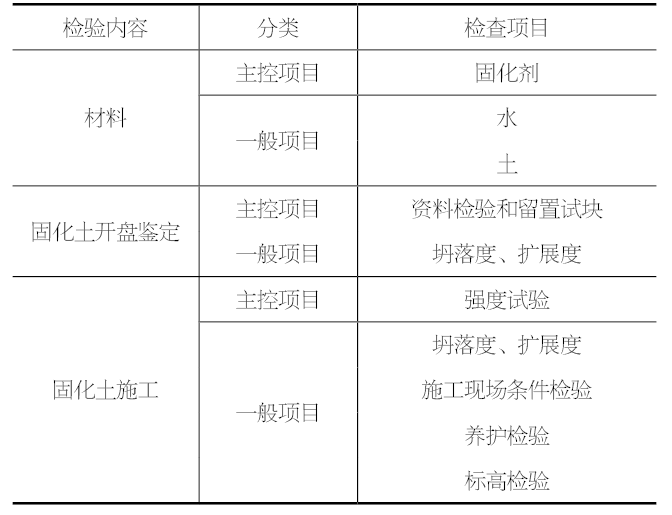

流态固化土的质量检验项目包括内容见表3。

表3  固化土的质量检验项目


流态固化土进场后,应进行扩展度及强度试验,试验地点为浇筑地点,取样方式为随机抽取。扩展度试验的取样不少于每200 m3流态固化土1次,一个工作班填筑量不足200 m3时不少于1次,每段、每层不少于1次。

每次填筑留置标准养护试件不少于一组进行强度试验,试件采用尺寸100 mm×100 mm×100 mm立方体试模,连续浇筑的同一配合比流态固化土,当浇筑量小于400 m3时,每200 m3制作一组试件;当浇筑量大于400 m3时,每400 m3制作一组试件。

3  结束语

流态固化土填筑效果良好,尤其对于类似于本工程深基坑狭窄肥槽回填施工表现优良,解决了回填夯实、有限空间作业等一系列技术、安全相关问题,施工过程中工厂生产、罐车运输、泵送浇筑,可实现规模化、快速化施工,同时可消纳部分渣土,促进建筑行业绿色可持续发展,具有普遍的推广应用价值。


摘自《建筑技术》2025年7月,张 昀
