ADS空心楼板施工质量控制措施

来源:admin  浏览量:  发布时间:2023-07-14 15:28:52

ADS空心楼板是在上下层钢筋网片间由水泥发泡实心块作为填充单元,各单元体间用钢筋相连,在水泥发泡实心块体材料的缝隙和上下浇筑混凝土。 该技术具有节省材料、楼板自重轻、隔声效果好、节能效果显著、保证净空的前提下降低层高以及降低工程成本等特点,适用于大跨度和大荷载、大空间的多层和高层建筑。

1   优先采用圆形块体内模

施工过程中,在条件允许的情况下应优先采用圆形块体内模,因为非圆形块体内模板底混凝土受底层钢筋、混凝土垫块等影响,振捣密实难度较大,容易造成底板蜂窝麻面,甚至孔洞等质量缺陷,影响混凝土结构质量。圆形块体内模的结构构造决定了其板底混凝土振捣密实较容易保证,而且其肋梁形状更符合结构受力的要求,能够进一步增加楼板承载力、跨度等特性。

2   内模上浮质量控制措施

现浇混凝土空心楼板施工时,按照图纸设计的ADS块体内模位置,通过与板底钢筋的连接,利用铁丝的拉结力,将ADS块体内模紧紧夹在板底钢筋与上层抗浮钢筋之间,板底钢筋、板面钢筋与块体内模间加设垫板,以确保受力钢筋的混凝土保护层厚度,保证混凝土与钢筋共同受力的有效性,再将抗浮钢筋穿过在模板上打好的小孔,用铁丝与模板的内支撑(即模板满堂支撑架体)进行拉结,形成一整套传力路径,以保证ADS块体内模不上浮。

3   水平间距质量控制措施

现场制作ADS块体内模固定卡,控制ADS块体内模水平间距。ADS块体内模定位卡如图1所示。

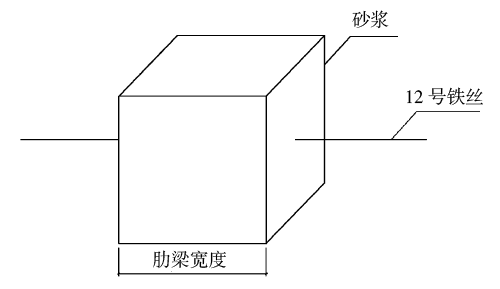

图1  ADS块体内膜固定卡

定位卡安放在ADS块体内模的两端,控制ADS块体内模水平位置、排距,并使其顺直。为保证同一排的ADS块体内模顺直,施工过程中要拉通线调整。定位卡必须与ADS块体内模垂直布设,两端12号铁丝插入ADS块体内模,ADS块体内模水平位移固定卡具间距宜取500~800mm,一般要有2根定位卡具。长度不大于500mm的管用1根卡具。DBF管固定卡具位置距筒两端150~200mm。

4   混凝土施工质量控制措施

(1)空心楼板混凝土浇筑前应安排专人将模板内杂物清理干净并提前对模板进行湿润。

(2)混凝土入模前的坍落度应严格控制,必须符合设计和施工要求,石子最大粒径不得超过25mm,以满足其不大于1/2板底厚度的设计要求,混凝土振捣时应采用30型的小型振动器和平板振动器配合进行。

(3)混凝土施工时,先浇筑肋梁部位混凝土,后浇筑板部位混凝土。空心楼板混凝土铺摊、振捣时应顺内模径向(纵向)进行,严格控制布料机出口高度,防止布料、放料时由于出料口高度过高,混凝土冲击力过大,造成内模的损坏。空心楼板混凝土浇筑应分两层浇筑完成,不得一次性将混凝土浇筑到板顶,如果空心楼板肋梁部位被混凝土一次性覆盖,不但加大了振捣的难度,而且不利于内模下方混凝土中的空气排出,很容易造成内模下部混凝土振捣不密实,出现蜂窝麻面,甚至孔洞,影响混凝土结构质量。分层浇筑应该严格控制上下层混凝土的间隔时间,要在下一层混凝土初凝之前浇筑上一层混凝土,避免产生冷缝。

摘自《建筑工人2015年10月,郭 典
