彩色混凝土艺术地坪施工技术

来源:admin  浏览量:  发布时间:2022-07-21 10:21:39

彩色混凝土是经过多年研究、应用与改进后逐渐发展起来的新型装饰混凝土,具有防水、防滑、防腐等特点,主要用于园林、广场、人行道、车道、停车场、车库等地坪。

彩色混凝土地坪的做法通常是在未完全硬化的水泥地面上铺装一层装饰混凝土,再用专用模具在面层压印而成。

彩色混凝土可永久地呈现各种色泽、图案,逼真地模拟出自然的材质和纹理以达到装饰的目的。然而彩色混凝土地坪对原材料的选择及泛碱、色差、质感的控制要求较高,尤其是大型文旅项目中不规则的艺术地坪,彩色混凝土的分区分色要求更高且施工难度更大,解决上述施工问题十分必要。

1  工程概况

某大型文旅项目主要单体建筑的周边道路采用彩色混凝土艺术地坪,总施工面积超过3万㎡。为与该文旅项目各主题场景的效果相契合,艺术地坪采用水泥、骨料、染色剂、强化剂、脱模剂、密封剂等材料,铺装主题效果有仿尘状、仿泥状、仿砂状和露骨料等。

由于该文旅项目各类主题场景彼此相连,艺术地坪的分区分色很多,各地坪面积及形状分布差异也较大。

2  施工难点

(1)由于本项目各单体中各主题场景的施工工序及时间分布不同,故需对彩色混凝土艺术地坪的分区进行细化,保证各分区的艺术地坪施工与主题场景普通地坪同步施工,以提高整体的成形质量。

(2)艺术地坪施工面积大且表面铺装形式多样,为取得局部和整体逼真、相互协调统一的效果,与主题场景效果相适应,对混凝土配色、材料色差及质感控制要求更高。

3  施工流程

彩色混凝土艺术地坪的具体施工流程为:前期准备→测量定位→模板支设、配筋及传力装置安装→彩色混凝土浇筑及整平→彩色混凝土表面处理→彩色强化剂及脱模剂处理→表面压印施工→清洗、切割及养护→密封及保护。

4  施工工艺

4.1  前期准备

艺术地坪施工前应检查所有的地基工程,确保基层已整平且所有基层土已夯实,地下管道铺设完毕,排水口位置定位准确,井盖、引线盒、灯等其他影响硬质彩色混凝土施工的设施安装完毕;确保所有大型设备、景观石和树木运输完成,不得从待铺装的艺术地坪上通行。

另外,还应检查表面是否有将对工程施工、耐久性和质量产生负面影响的问题。

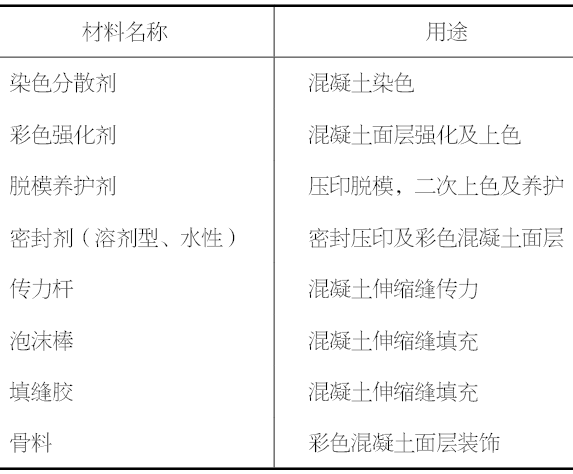

彩色混凝土浇筑区域与顺序、强化剂、脱模剂颜色、压印类型等均应分别进行明确,并对相关人员进行交底,提前进行混凝土配色准备。彩色混凝土施工的材料、工具设备及用途见表1、表2。

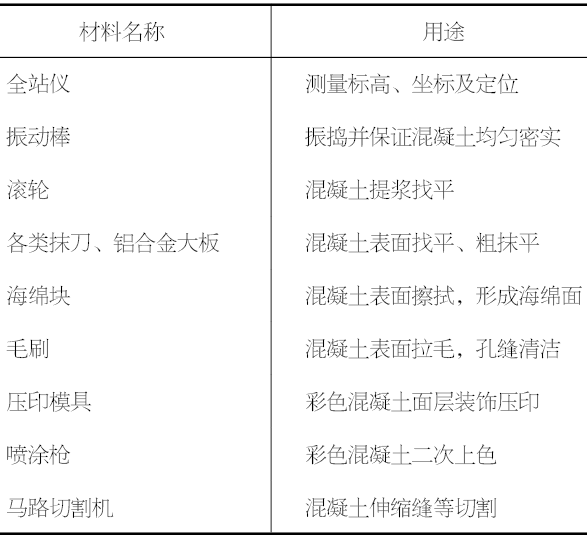

表1  艺术地坪的主要材料

表2  艺术地坪施工的主要工具设备

4.2  施工技术

(1)将水准点和坐标控制点引入施工现场,经复核合格后用全站仪进行测量定位放样工作(图1)。彩色混凝土艺术地坪的铺装伸缩缝、装饰缝、隔离缝和锯切缝均需进行放点标记。

图1  艺术地坪测量定位放样

(2)为取得路面自然开裂、露骨料或其他具有主题特征的效果,艺术地坪伸缩缝施工通常采用曲折的硅胶模板或木模板,为避免弯曲、裂纹等造成地坪成形质量偏差,所有模框的深度应与对应的待浇筑混凝土深度一致。支模完成后需对钢筋进行加固,以保证有足够的接触面并避免盲点。所有施工缝中插入的钢筋应缩进表面,在模板处设置泡沫或硬质接缝填料,模板上放置塑料销钉套筒;确保套筒能在混凝土浇筑过程中横向及纵向与混凝土板对准。艺术地坪模板支设如图2所示。

图2  艺术地坪模板支设

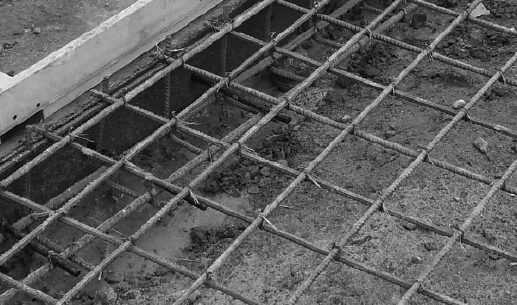

(3)传力装置采用传力杆滑销,传力杆滑销固定在模板上,以确保混凝土浇筑时滑销与混凝土水平和垂直对齐。浇筑相邻混凝土时,在滑销内装入  16圆钢传力,以控制地坪施工质量,降低渗漏风险(图3)。

图3  传力杆滑销布置

(4)为避免发生褪色反应,拌制彩色混凝土时不得使用含有氯化钙的染色剂,且搅拌滚筒内不得有前次搅拌的水、混凝土及其他染色剂,以保证混凝土颜色不受污染。彩色混凝土加水搅拌后须在1.5 h内进行浇筑。应根据气候、混凝土温度及饰面操作人员的工作能力进行调整,模框中的混凝土应连贯浇筑、振捣充分,减少混凝土中的孔隙。

(5)混凝土浇筑完成后用滚轮等工具对表面进行提浆找平,渗水前使用铝合金大板对混凝土表面进行找平和粗抹平;水分渗出并蒸发后,使用专用木制大抹刀、镁制抹刀等工具进行接缝与边角抹平(图4)。

图4  艺术地坪粗抹平

(6)彩色混凝土整平完成后可进行表面处理,包括海绵面、拉毛面、水洗露骨料等3种方式,具体做法如下。1)海绵面:使用海绵块在混凝土表面轻轻擦拭,擦涂混凝土表面的泥浆,使细骨料轻微暴露,形成明显的颗粒状粗糙表面。2)拉毛面:使用毛刷在混凝土表面沿同一方向缓慢匀速拉动,使混凝土表面形成清晰且均匀的纹路。3)水洗露骨料:播撒粒径、密度、种类均满足设计要求的装饰性骨料(图5),且在播撒前必须清洗干净,并使用抹刀或刮尺将骨料压入混凝土。使用刮尺处理混凝土后立即开始涂敷,进行压实直至骨料完全埋入混凝土表面,再使用水洗法或缓凝剂使骨料浮露。

图5  播撒骨料

(7)待混凝土表面无明水后即可手工投放彩色强化剂,将强化剂由低往高均匀地铺洒在混凝土表面,用收光抹刀精抹强化剂面层,保证强化剂面层颜色均匀一致,无明显的抹刀痕迹。混凝土面层采用专用开缝刀开缝,待混凝土硬化后再人工抛撒彩色脱模剂,脱模剂应均匀地覆盖强化剂表面,不得遗漏或局部堆积。

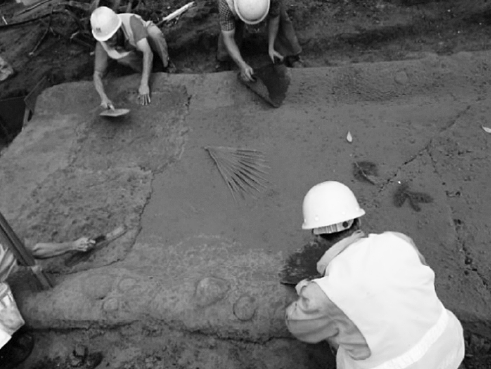

(8)混凝土整平收光4~5 h后,扫除多余的脱模剂并喷水冲洗,使用预成型印垫、印模及其他压印工具对混凝土进行压印。在邻近障碍物区域或小块区域内使用活动模具、压印卷轴及其他手持工具进行压印;在压印不充分的位置,可使用滚筒或小块模具进行处理。待混凝土表面硬化1~2 h后,使用专业清洗设备进行表面清洗,再使用缓凝剂或通过表面研磨或抛光露出骨料以达到预期的饰面效果(图6)。压印过程中还可放置一些周边植物的树叶,即可在铺装表面做出落叶效果。

图6  艺术地坪表面压印施工

(9)艺术地坪表面压印施工完成后,对接缝进行清洁或喷水冲洗去除接缝与周围区域内的所有污垢和松散材料。在适当深度内安装泡沫棒,填缝料可采用硅酮耐候胶,直接浇入或由喷枪注入于接缝中,用于调整颜色,以使其接近周边颜色。为保证饰面光滑使用工具清除气泡和空隙,艺术地坪养护时间不少于28 d,同时养护期间,表面不得有任何杂物或堆放材料,设置隔离带和警示标语,严禁车辆和行人通行。

(10)为确保密封质量并延长艺术地坪使用寿

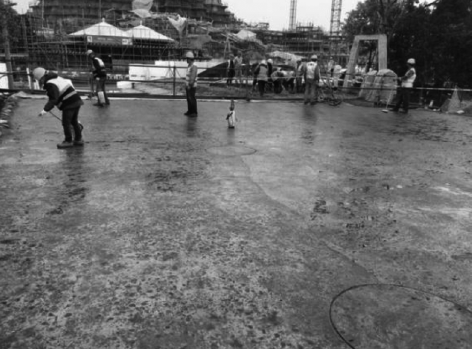

命,密封处理前应保证混凝土表面完全干燥、清洁。密封剂用毛刷或喷壶均匀涂抹或喷洒在混凝土表面,不得集中在某一处。密封剂应多次涂抹,待前一层完全干透再涂抹下一层,密封剂喷涂后24 h内禁止踩踏(图7),密封完成后满铺胶合板保护。

图7  艺术地坪密封处理

5  质量控制措施

(1)艺术地坪施工前须确保夯实的地基能支撑铺设和外加荷载,表面须平滑。

(2)为保证艺术地坪成形质量,彩色混凝土的水灰比不得超过0.5,坍落度控制在140~200 mm,拌制时加入4%~7%的引气剂。

(3)混凝土切缝严格按浇筑时间顺序进行划分,实施以下流程:揭开覆盖材料→放线→切割→冲洗→完整覆盖,以减少混凝土面暴露在空气中的时间。

(4)模板支设及固定位置应与艺术地坪的尺寸和外形适应,并保证模板能承受外力而不变形,可在适当的位置处垂直并沿直线加入填充料进行加固。

(5)收集模板时须轻轻剥离和拆除,不得损伤混凝土,不得在已固化的混凝土上以钻孔或切割等方式制造孔洞或留槽。

来源:建筑技术杂志社公众号

如有侵权请联系删除
