一、桩基检测的目的

1) 单桩竖向抗压静载试验,确定单桩竖向抗压极限承载力,判定竖向抗压承载力是否满足设计要求,通过桩身内力及变形测试、测定桩侧、桩端阻力。验证高应变法的单桩竖向抗压承载力检测结果。
2) 单桩竖向抗拔静载试验,确定单桩竖向抗把极限承载力,判定竖向抗拔承载力是否满足设计要求。通过桩身内力及变形测试,测定桩的抗拔摩阻力。
3) 低应变检测单桩的完整性,检测桩是否存在缺陷以及缺陷位置,定性判别缺陷的严重程度。

二、桩基检测的方法

1)单桩竖向抗压静载试验
2)单桩竖向抗拔静载试验
3)单桩水平静载试验
4)钻芯法
5)低应变法
6)高应变法
7)声波透射法

三、受检桩选择的规则

1 )施工质量有疑问的桩。
2 )设计方认为重要的桩。
3) 局部地质条件出现异常的桩。
4 )施工工艺不同的桩。
5) 承载力验收检测时适量选择完整性检测中判定的Ⅲ类桩。
6) 除上述规定外,同类型桩宜均匀随机分布。

四、检测数量确定

1、单桩竖向抗压承载力静载试验:抽检数量不应少于总桩数的1%,且不少于3根;当总桩数在50根以内时,不应少于2根。
2、单桩竖向抗拔承载力静载试验:检测数量不应少于总桩数的1%,且不应少于3根。
3、 对所有工程桩进行低应变动力检测桩身的完整性。

五、静载试验检测

5.1 单桩竖向抗压静载试验停止加载的情况
1、 某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的5 倍(当桩顶沉降能相对稳定且总沉降量小于40mm 时,宜加载至桩顶总沉降量超过40mm )。
2 、某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的2 倍,且经24h 尚未达到相对稳定标准。
3 、已达到设计要求的最大加载量。
4 、当工程桩作锚桩时,锚桩上拔量已达到允许值。
5 、当荷载沉降曲线呈缓变型时,可加载至桩顶总沉降量60~80mm;在特殊情况下,可根据具体要求加载至桩顶累计沉降量超过80mm 。
5.2 单桩竖向抗拔静载试验终止加载情况
1 、在 某级荷载作用下,桩顶上拔量大于前一级上拔荷载作用下的上拔量5 倍。
2 、按桩顶上拔量控制,当累计桩顶上拔量超过100mm 时。
3、 按 钢筋抗拉强度控制,桩顶上拔荷载达到钢筋强度标准值的0.9 倍。
4、 对于验收抽样检测的工程桩,达到设计要求的最大上拔荷载值。

六、低应变检测

6.1 基桩反射波法检测桩身结构完整性的基本原理
通过在桩顶施加激振信号产生应力波,该应力波沿桩身传播过程中,遇到不连续界面(如蜂窝、夹泥、断裂、孔洞等缺陷)和桩底面时,将产生反射波,检测分析反射波的传播时间、幅值和波形特征,就能判断桩的完整性。
6.2 桩头处理要求
(1)凿掉浮浆。
(2)打磨平整。
(3)桩头干净干燥。

6.3 桩身完整性的分类原则

1、Ⅰ类桩桩身完整。
2、Ⅱ类桩桩身有轻微缺陷,不会影响桩身结构承载力的正常发挥。
3、Ⅲ类桩桩身有明显缺陷,对桩身结构承载力有影响。
4、Ⅳ类桩桩身存在严重缺陷。

七、低应变波形图

7.1 桩身完整的波形图一

八、事故缺陷桩的处理

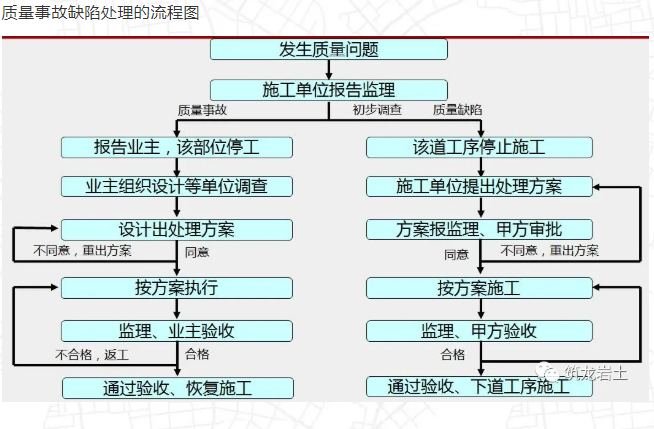

8.1 桩基事故处理的一般原则

1、处理前应具备的条件:

1)清楚事故性质和范围。

2)目的要明确,应有预定处理方案。

3)参与人员意见基本一致,并确定处理方案。

4)设计人员认可签字。

2、事故处理应满足的基本条件:

1)对事故处理方案要求安全可靠,经济合理,施工期短,方法可靠。

2)对未施工部分应提出预防和改进措施,防止事故的再次发生。

3、事故处理应及时,防止留下隐患:

1)桩成孔后,应检查桩孔嵌入持力层深度、岩石强度、沉渣厚度、桩孔垂直度等数据必须符合设计要求,只要有一项不符合设计规范要求,就应及时分析解决,经建设单位代表签字认可后,方能灌注砼、移动钻机,防止以后提出复查等要求而产生不必要的浪费。

2)基桩开挖前必须全面检查成桩记录和桩的测试资料,发现质量有争议问题,必须意见一致后方能挖土,防止基桩开挖后再来处理造成不必要的麻烦。

4、应考虑事故处理对已完工程质量和后续工程的影响。如在事故处理中采取补桩,会不会损坏邻近桩等。

5、选用最佳处理方案。桩基事故处理方法较多,对处理方案要进行多方面比较,选择安全可靠、经济合理和施工方便的方案。

8.2事故缺陷桩处理常用方法:

(1)扩大承台(梁)法

1)桩位偏差过大,原设计的承台(梁)断面宽度满足不了规范要求,此时采用扩大承台(梁)来处理。

2)考虑桩基共同作用,当单桩承载力达不到设计要求,可用扩大承台(梁)并考虑桩与天然地基共同分组上部结构荷载的方法。在扩大承台(梁)断面宽度的同时,要适当加大承台(梁)的配筋。

(2)原位复桩。对在施工过程中及时发现和超声波检测出的断桩,对原桩位彻底清理后,在原位重新浇筑一根新桩。此种方法效果好,但难度大、周期长、费用高,可根据工程的重要性、地质条件、缺陷数量等因素选择采用。

(3)接桩法。当成桩后桩顶标高不足时,常采用接桩法处理,方法有以下两种:

1)开挖出接桩桩头,凿去混凝土浮浆及松散层,并凿出钢筋,清洗干净后按设计规范进行接钢筋,钢筋接好后再浇混凝土至设计标高。

2)嵌入式接桩当成桩中出现混凝土停浇事故后,清除已浇混凝土有困难时,可采用此法。

(4)补桩法。桩基承台(梁)施工前补桩,如钻孔桩距偏差过大,不能承受上部荷载时,可在桩与桩之间补桩。

(5)钻孔补强法。此法适应条件是桩身混凝土严重蜂窝、离析、松散、强度不够及桩长不足,桩底沉渣过厚等事故,常用高压注浆法来处理。

1)桩身混凝土局部有离析、蜂窝时,可用钻机钻到质量缺陷下一倍桩径处,进行清洗后高压注浆。

2)桩长不足时,采用钻机钻至设计持力层标高;对桩长不足部分注浆加固。

(6)改变施工方法。有些是因为施工顺序错误或方式工艺不当所造成的事故,处理时一方面对事故桩采取适当的补救措施;另一方面要改变错误的施工方法,以防止事故的发生。常用的方法有以下两种:

1)改变成桩施工顺序:如桩布置太密不便施工时,可采用间隔成桩法。

2)改变成桩方法。如成孔桩出现较大的地下水时,采用套管内成桩的方法。

(7)修改设计。

1)改变桩型。当地质资料与实际情况不符时,造成桩基事故,可采用改变桩型的方法处理,如灌注桩成桩困难时,可采用预制桩。

2)改变桩位。灌注桩出现废桩或遇到地下管线障碍,可改变桩位方法处理。

3)上部结构卸荷。有些重大桩基事故处理困难,耗资巨大,只有采取削减建筑层数或用轻质材料代替原设计材料,以减轻上部结构荷载的方法。
