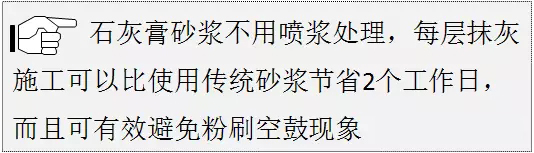

万科“土建、装饰同步施工“新工艺,结构面完成45天后装饰单位进场施工,即土建施工单位每隔7层可一移交给装饰单位,整体工期比原计划缩短三个月,非常值得推广学习......
行业动态
万科穿插施工技术(土建、装饰同步施工措施)
来源:admin 浏览量: 发布时间:2017-04-14 11:28:52

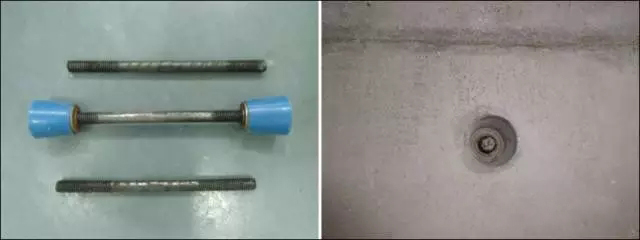

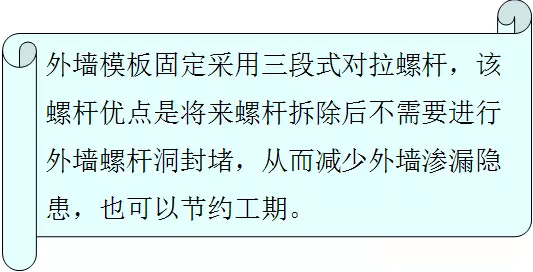

▲三段式对拉螺杆图片

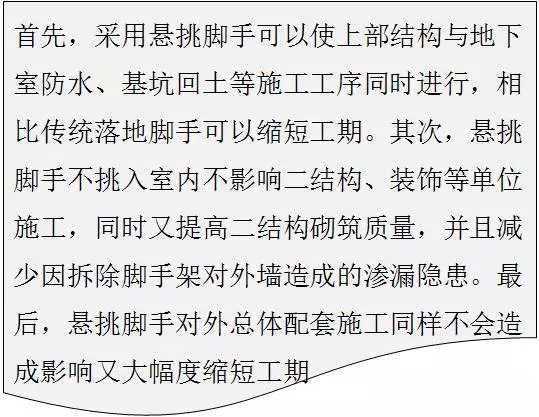

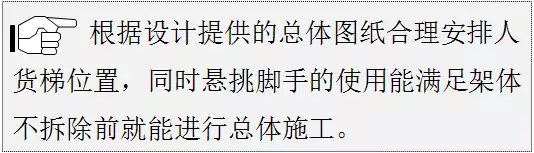

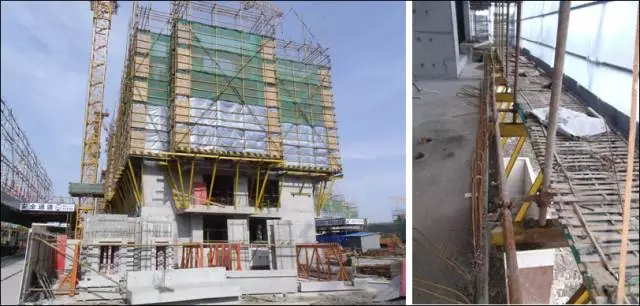

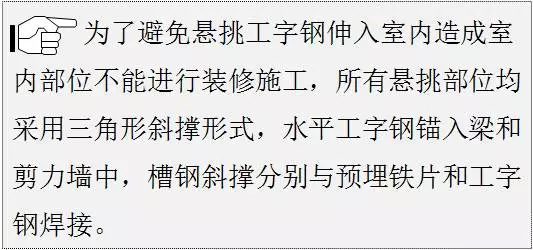

▲悬挑式脚手架图片

▲悬挑脚手平面布置图

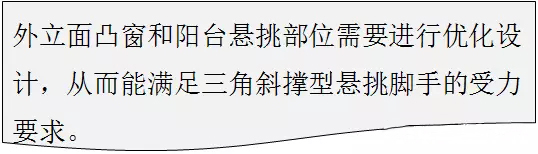

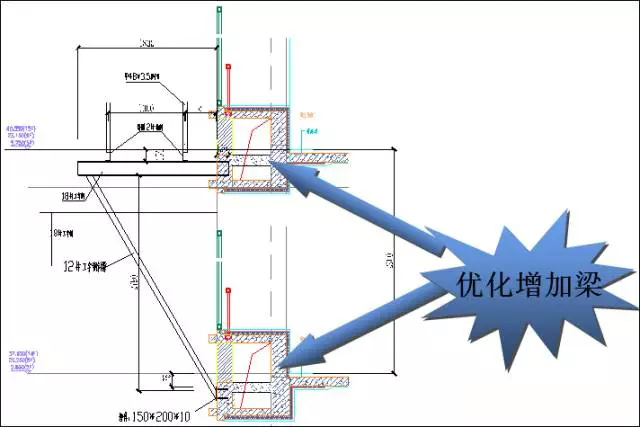

▲悬挑脚手凸窗部位节点图

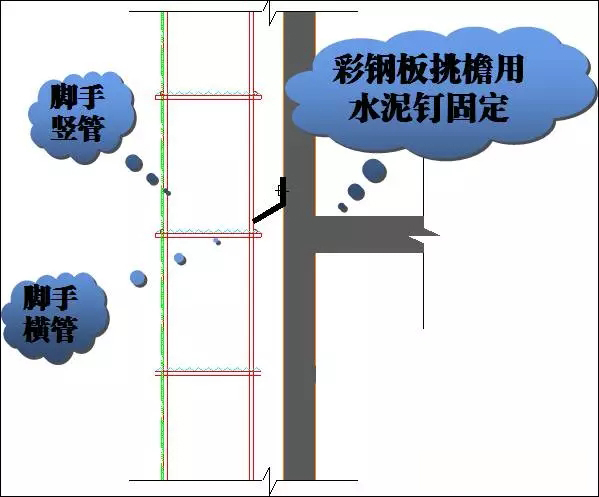

▲彩钢板做挑檐示意图

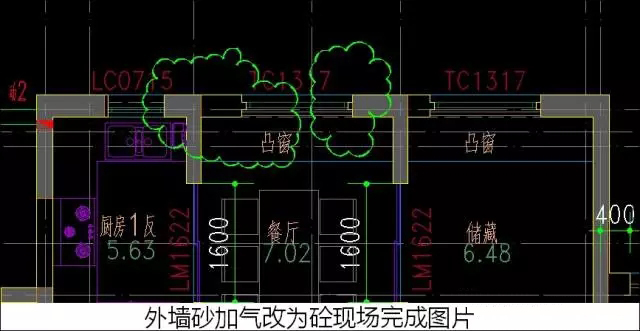

▲电梯井隔墙改现浇支模图片

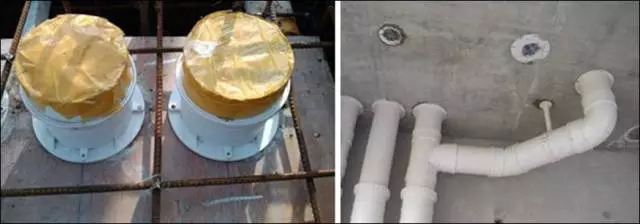

▲wxfs防渗水预埋套管(止水节)图片

✎最后总结

新场旅游综合服务区C4地块住宅项目,通过土建、装饰同步施工措施通过采取以上提效措施,18层PCF剪力墙结构住宅可整体缩短工期三个月左右,值得在集团范围内推广......
