工程动态
案例2:郑州市第一建筑工程集团有限公司成果介绍
来源:admin 浏览量: 发布时间:2017-03-25 11:19:44
1. 企业介绍
郑州市第一建筑工程集团有限公司,始创于1951年4月,前身为“郑州市第一建筑工程公司”,2004年改革改制为民营企业。现为房屋建筑、市政工程施工和设计一体的工程总承包“双特双甲”建筑企业,全国首家民营“房建和市政双特双甲”建筑企业,河南唯一“双特双甲”建筑企业。
集团公司人才济济,施工设备先进。具有国家注册建造师600多人,各类工程经济技术人员1200多人,在岗员工1800多人,各类大中型施工设备2300多台(套),具有承接各类公共建筑、民用建筑、公路桥梁、隧道、专业水电暖通安装、大型设备安装、地基基础、装饰装修和房屋开发、劳务输出及物业管理等业务能力。
科技是企业永恒的生命力。多年来,郑州一建集团始终把技术创新作为企业发展的重要支撑,不断加大技术研发投入,建立了省级企业技术中心、工程技术研究中心,博士后研发基地等多个研发平台。目前公司拥有国家级工法6项、省级工法48项;国家发明专利4项,实用新型专利42项;主编国家标准2项。
集团公司企业信息化建设起步于2000年,经过17年的不断努力,已经初步建立起一套以业务数据处理系统为纽带,以网络办公、项目管理、档案管理、财务资金、人力资源管理、知识库、网络视频会议等具体应用的企业综合信息化管理系统。2007年,公司又率先在全省建筑业建立了工程项目视频远程监控,为企业的蓬勃发展注入了无限活力。
2. 郑州市管城回族区南曹安置区建设
项目“标化工地”方案与成果简介
工程概况。郑州市管城回族区南曹安置区建设工程,由1#、2#、3#、5#、6#、7#、8#、9#楼以及地下车库组成,7#、8#楼为附属用房,其余为高层住宅,地上31/32层,地下三层;车库地下两层,总建筑面积24.6万平方米;目前各楼主体施工最高为26层,最低20层,砌体10层以下准备主体验收。地址:郑州市管城区南曹乡郑蔚路南南曹农贸市场南。

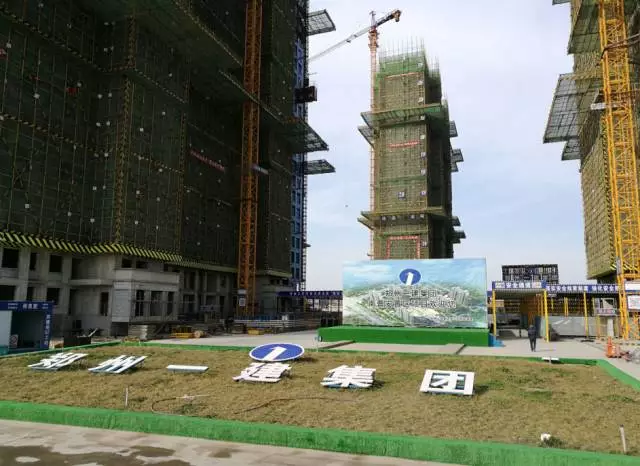

该项目施工现场图
安全管理标准化。

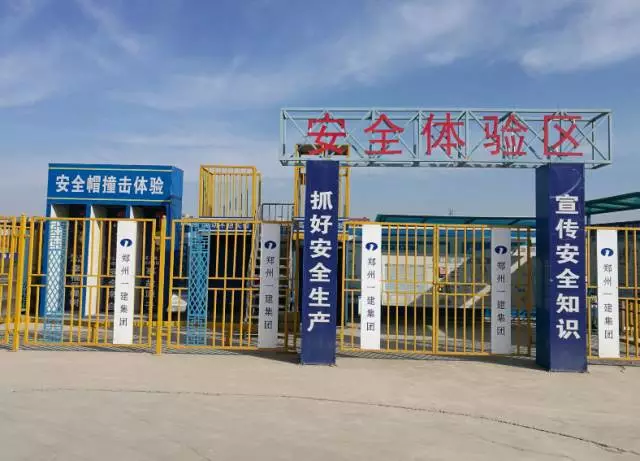

(1)安全教育。安全体验区、安全用电体验区、安全帽撞击试验、高空坠落体验区、架体不稳定体验区;现场安全部定期召集全体施工人员召开安全大会,强调安全施工重要性,使安全警钟长鸣。
(2)标准化防护。电梯井洞口防护、电梯井作业平台、临边洞口防护、施工道路围挡、主道路围挡、出料口围挡;施工现场安全通道、进楼通道、电梯防护棚、电梯防护门、加工作业棚,全部采用定型化加工,提高使用率,降低工程成本;搭设双层悬挑防护,提高现场作业安全环境。
(3)设备。施工现场布置全方位监控系统;现场购置LED显示屏;劳务实名制系统。
(4)新型悬挑架。本项目应用所有新型工字钢均在加工厂定型化批量加工;应用新型悬挑脚手架,外墙不留洞,提升工程质量;外架本身周转使用率高,降低工程成本;
该项目施工现场图
质量管理标准化。
(1)样板引路—实物样板。施工现场设置样板区,样板区内设置可移动式样板托盘,根据工程进度设置、更换实物样板内容,工序开展前利用实物样板对工人实施交底,在作业区实施工程样板,确保工序质量。
(2)样板引路—工程样板。每道工序施工前现场除实物样板外,必须设置工程样板,确保工序质量。
(3)样板引路制度实施。针对样板工艺,列出材料清单,比对规范及设计要求确定材料型号、规格,报业主单位确认后,对样品进行封存、展示,为后续进场材料提供参考。

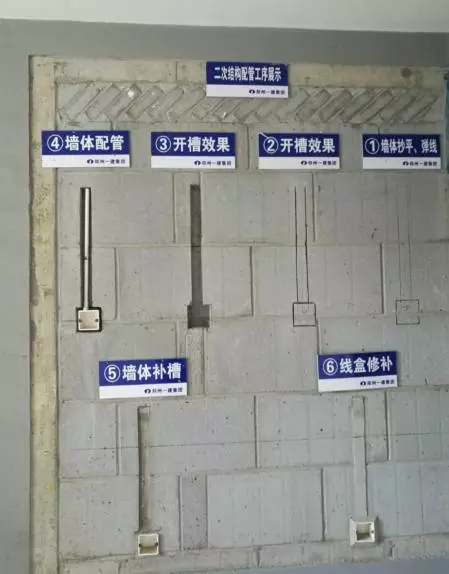

该项目现场图

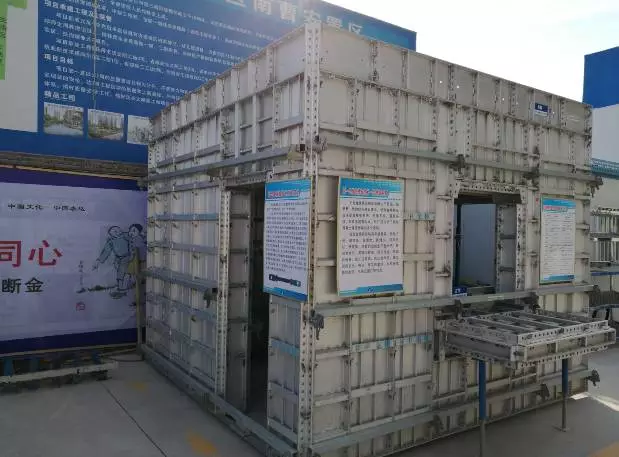

新工艺—铝合金模板应用。
铝模板应用部位为1#、2#、3#、5#、6#、9#楼一层以上(含一层),应用面积约164042平方米,具体应用情况如下:
(1)图纸优化。本项目在前期铝模板出图阶段,结合现场施工图纸及过往项目施工经验对本小区施工图纸进行了优化,具体表现在以下几方面:一是门口过梁及上部砌体部分随主体一同浇筑;过梁上部砌体量较少,排砖很难做到规范化,优化后随主体一起浇筑减少了施工成本,提高了此部分的施工质量;二是飘窗窗框安装位置提前做50*100素砼跺;飘窗窗框安装位置与保温板到窗口收口位置冲突,造成后期窗户安装时无法与主体紧密连接,存在窗框渗水隐患;此部分优化彻底解决该问题;三是阳台、外墙构造柱随主体一同浇筑;阳台、外墙构造柱随主体一起浇筑减少外墙工程量,提升整体施工进度。
(2)施工进度。本项目铝模板施工中,除开首次使用时找料所消耗的时间外,标准层施工进度可以保证5天一层。
(3)施工质量。本项目铝模板浇筑的砼构件平整度、垂直度能够保证在5mm以内,在后期装饰装修过程中仅在砌体表面粉刷8mm砂浆或粉刷石膏,然后在剪力墙和粉刷后的砌体墙表面披挂一层抹面砂浆,增加业主使用面积,降低施工成本。

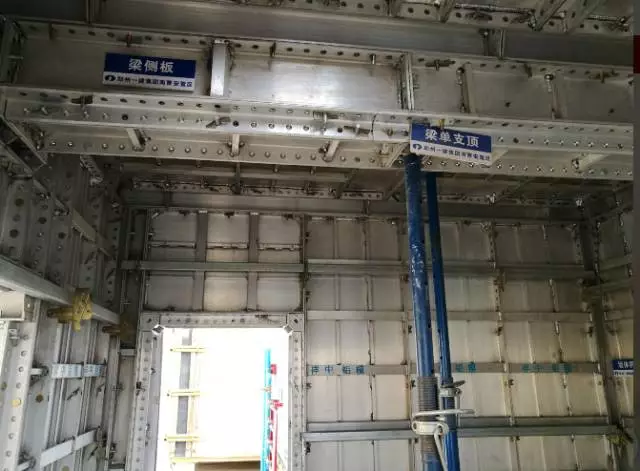

(4)铝合金模板应用。铝模板对混凝土表面平整度要求较高,浇筑混凝土时需将平整度控制在±5mm以内;本项目铝合金模板采用拉片式加固系统,构件截面尺寸误差在2mm以内,达到免粉刷要求,墙体无留洞,解决墙体渗水隐患,拆除方便快捷;双侧模板拼装完成后,对墙顶标高进行验收;墙身设置三道方钢背楞用以校正墙模平整度;墙体根部设置小斜撑,用以控制墙模轴线偏差;铝合金模板各部件连接全部采用销接方式,安装简便、可靠;铝合金模板支撑系统采用快拆体系,模板只配一层,支撑系统配备三层;模板垂直运输采用楼层出料口方式人工传递,减少塔吊工作强度,提升工程进度;铝合金模板顶板预埋采用组合式成品预埋套管,使用燕尾丝固定,位置精准,成型质量佳,套管模具周转使用率高;本项目铝合金模板应用过程中,对飘窗两侧、过梁、滴水线等进行优化随主体施工,成型质量佳;在不同墙体交接处设置8*100贴片,使剪力墙达到免粉刷效果。外墙构件全部采用封闭式模板一次浇筑成型;楼层接缝处设置高出楼层的承接模板,用以消除接缝不平整现象。
该项目现场图
绿色施工。
(1)绿色施工—环境保护。现场出入口设置洗车机对进出场车辆进行冲洗;购置洒水车、雾炮等设备对现场进行流动降尘。
(2)绿色施工—节水与水资源利用。施工现场在地下车库设置集成水箱,对基坑降水进行再利用,用以供应施工用水;项目食堂设置自来水净化器,供应员工正常饮用水;现场生活区、施工区、办公区用水实施分区水计量。
(3)绿色施工—节能与能源利用。现场主道路设置太阳能路灯;塔吊大灯安装定时器,自动开关;现场室内及安全通道照明全部采用LED灯带;工人伙房应用节能燃气灶。
(4)绿色施工—节材管理。现场剩余的废料,项目部进行集中管理,制作成变压器防护棚、塔吊基座防护、楼层洞口防护盖以及后浇带防护;项目部优选新型材料,对外架防护竹笆进行优化,采用钢板网代替竹笆进行防护,其残值大大优于竹笆。
(5)绿色施工—节地管理。施工现场临时道路、加工场地全部采用碎石覆盖,减少混凝土硬化面积,降低垃圾产生,同时抑制施工现场扬尘。
取得成果。本项目拟申请施工工法两项,分别为《拉片式铝合金模板加固系统施工工法》、《可调式钢性拉杆悬挑脚手架》;目前项目正在申请实用新型专利4项
