行业动态

建材价格暴涨!施工单位风险全担?多省市明确:应当调整价差,补签协议!

来源:admin  浏览量:  发布时间:2021-09-26 11:29:10

来源:各地住建部门

随着“能耗双控”政策逐步落地,加之近期原燃材料价格上涨,环保督察加严,部分地区执行限电错峰生产,全国多地水泥价格连续上涨

值得一提的是,镇江某水泥大厂9月17日对浙江沿海区域PO42.5R/PII52.5R散装水泥车运、船运价格上调205元/吨,创造了近年来单次涨价最高纪录。

建材价格上涨,施工单位风险如何承担?

01

2019年12月,住建部、国家发展改革委联合印发《房屋建筑和市政基础设施项目工程总承包管理办法》,自2020年3月1日起施行

该《办法》明确规定,主要工程材料、设备、人工价格与招标时基期价相比,波动幅度超过合同约定幅度的部分,风险由建设单位承担

第十五条  建设单位和工程总承包单位应当加强风险管理,合理分担风险。

建设单位承担的风险主要包括:

(一)主要工程材料、设备、人工价格与招标时基期价相比,波动幅度超过合同约定幅度的部分;

(二)因国家法律法规政策变化引起的合同价格的变化;

(三)不可预见的地质条件造成的工程费用和工期的变化;

(四)因建设单位原因产生的工程费用和工期的变化;

(五)不可抗力造成的工程费用和工期的变化。

具体风险分担内容由双方在合同中约定。

鼓励建设单位和工程总承包单位运用保险手段增强防范风险能力。

02

早在2007、2008年,因人工、材料、台班价格出现持续大幅度的涨落,全国多个省份已出台文件,就“合同中未明确或强行约定承包人承担全部风险”的问题作出明确规定,要求发承包双方需签订补充协议,进行价差调整

在《建筑工程施工发包与承包计价管理办法》(中华人民共和国住房和城乡建设部令第16号)中,有如下规定:

第三条 建筑工程施工发包与承包价在政府宏观调控下,由市场竞争形成。

工程发承包计价应当遵循公平、合法诚实信用的原则。

第十三条 发承包双方在确定合同价款时,应当考虑市场环境和生产要素价格变化对合同价款的影响。

03

最近几年,多地也分别针对建筑材料价格上涨问题发文,要求切实维护施工企业权利。

江苏

2021年5月31日,江苏省住建厅发布《关于做好防范和化解建筑材料价格异常波动风险相关工作的通知》。近期市场受多种因素影响,材、铜、不锈钢、铝材、玻璃等建筑材料价格大幅波动

对材料价格波动引起的合同价格调整,发承包双方应按照合同约定的价款调整条款执行。补充协议可约定以下内容

1.占单位工程费超过一定比例的建筑材料的价格风险承担比例和调价方法;

2.为缓解施工单位的资金压力在工程进度款支付时,将建筑材料调价部分作为工程进度款一并支付

省住房城乡建设厅关于做好防范和化解建筑材料价格异常波动风险相关工作的通知

苏建函价〔2021〕253号

各设区市住房城乡建设局(建委),各有关单位:

近期市场受多种因素影响,钢材、铜、不锈钢、铝材、玻璃等建筑材料价格大幅波动。为保障建筑工程施工合同的顺利履行,维护建设工程发承包双方的合法权益,防范和化解建筑材料价格异常波动风险,依据相关法律法规,通知如下:

一、建设工程发承包双方在招投标和施工合同签订过程中,应增强风险防范意识,充分考虑材料价格波动风险,签订合理的价格风险控制条款,明确风险分担原则。

二、对材料价格波动引起的合同价格调整,发承包双方应按照合同约定的价款调整条款执行。合同没有约定或约定不明的,建设工程发承包双方可根据实际情况,本着诚信、公平的原则,签订补充协议。补充协议可约定以下内容

1.占单位工程费超过一定比例的建筑材料的价格风险承担比例和调价方法;

2.为缓解施工单位的资金压力,在工程进度款支付时,将建筑材料调价部分作为工程进度款一并支付。

三、各级住房城乡建设行政主管部门及其工程造价管理机构应加强对建筑材料市场价格的监测,做好材料价格信息发布工作,增加材料价格信息发布频次,警示价格波动风险,引导工程建设各方防范化解风险,做好计价政策解释和争议调解服务。

江苏省住房和城乡建设厅

2021年5月28日

(此件公开发布)

浙江

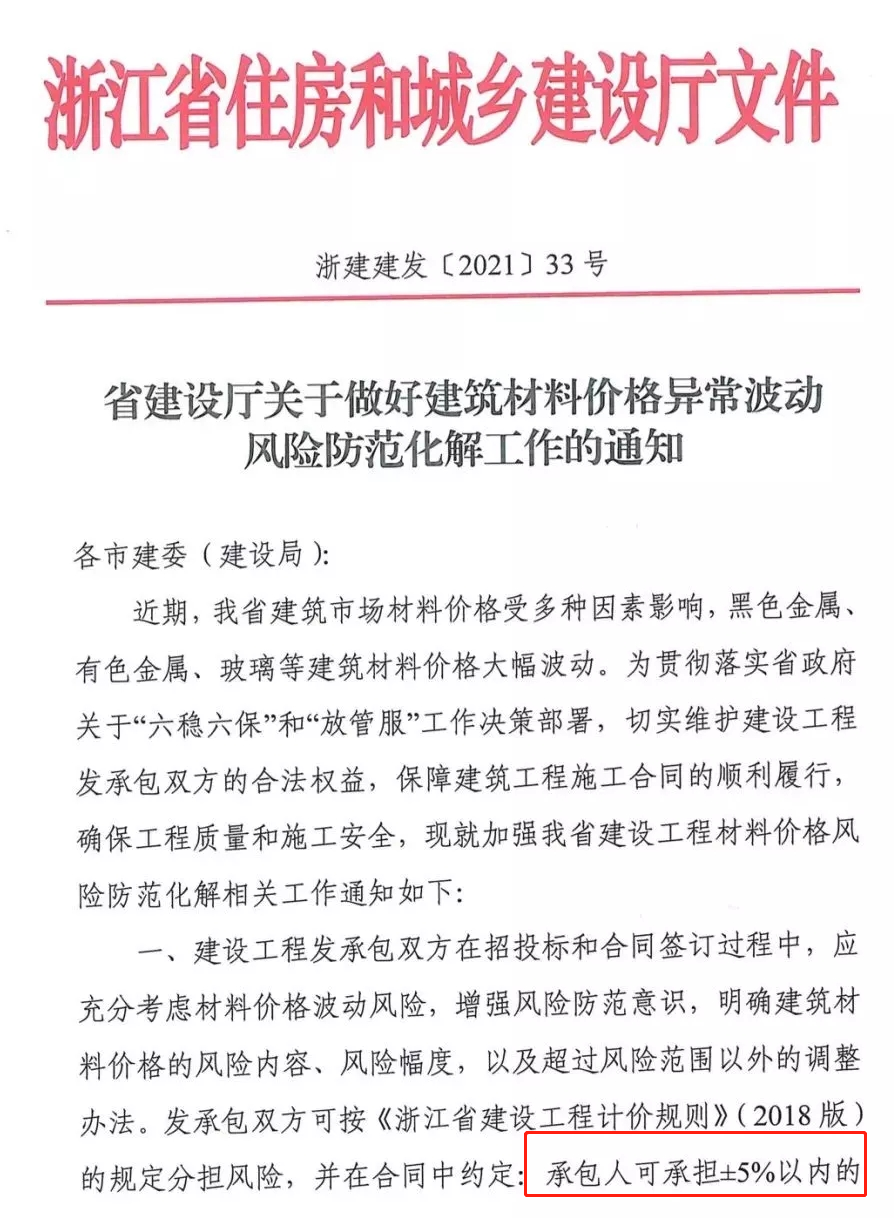

2021年6月4日,浙江省住建厅发布《关于做好建筑材料价格异常波动风险防范化解工作的通知》。明确:
  • 建设工程发承包双方在招投标和合同签订过程中,应明确建筑材料价格的风险内容、风险幅度,以及超过风险范围以外的调整办法
  • 发承包双方可按《浙江省建设工程计价规则》(2018版)的规定分担风险,并在合同中约定:承包人可承担±5%以内的人工和单项材料价格风险,超过部分应由发包方承担或受益。
  • 合同工期内,主要建筑材料价格异常波动时,为缓解承包人的资金压力,建设工程发承包双方可协商在工程进度款支付时,将建筑材料调差部分作为工程进度款一并支付,并签订补充协议。

北京

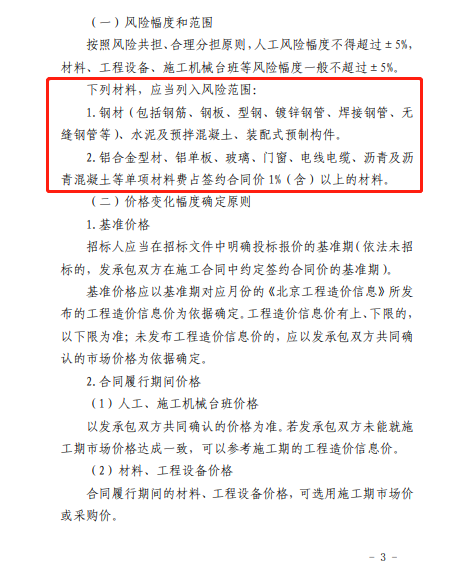

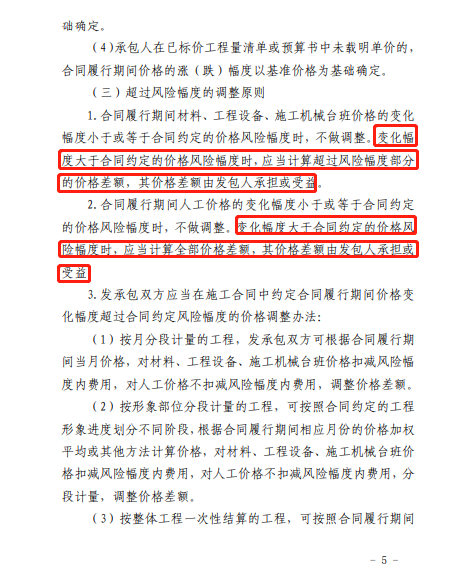

2021年8月11日,北京住建委印发《关于加强建设工程施工合同中人工、材料等市场价格风险防范与控制的指导意见》的通知。

1.发承包双方在施工合同签订时,应根据工程具体情况,充分考虑施工工期、市场价格变化情况,合理确定签订合同价及有关调整办法,并在合同履行过程中严格执行。

2.在施工合同中,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围,不得约定明显风险不合理或显失公平的内容。

3.合同对风险范围和幅度没有约定约定不明的,或者合同有约定但采用固定价包干的,以及合同成立后合同的基础条件发生了发承包双方在订立合同时无法预见的、不属于商业风险的重大变化,继续履行合同对于发承包双方一方明显不公平的,发承包双方可根据《民法典》的相关规定和实际情况,本着诚信、公平的原则,参考文中所述原则签订补充协议,合理分担风险

4.发生合同工程工期延误的,应按照文件中所述原则确定合同履行期的价款调整。

北京市住房和城乡建设委员会印发《关于加强建设工程施工合同中人工、材料等市场价格风险防范与控制的指导意见》的通知

京建发〔2021〕270号

各有关单位:

为维护建筑市场秩序,确保工程质量和安全,合理分担人工、材料、工程设备、施工机械台班等的市场价格异常波动带来的风险,维护发承包双方的合法权益,合理确定和有效控制工程造价,市住房城乡建设委制定了《关于加强建设工程施工合同中人工、材料等市场价格风险防范与控制的指导意见》。现印发给你们,请遵照执行。

特此通知。

附件:关于加强建设工程施工合同中人工、材料等市场价格风险防范与控制的指导意见

北京市住房和城乡建设委员会

2021年8月11日

陕西

2021年5月19日,陕西省住建厅发布《关于建筑材料价格风险管控指导意见的通知》,明确:

1.施工合同必须明确约定主要建筑材料价格风险控制条款,不得采用无限风险、全部风险规定合同条款中的材料价格风险内容和范围。主要材料价格约定的风险幅度应控制在5%以内。

2.施工合同约定了主要材料的范围、风险幅度和调整方法的,按合同约定执行,施工合同中未进行约定或约定不明的发承包双方应在协商基础上补充完善或签订补充协议

3.施工合同已约定不调整主要材料价格或约定承包人承担无限材料价格风险的,对合同一方有失公平,合同履行期间,当主要材料的涨跌幅度过大,发承包双方应本着实事求是和公平公正的原则,协商签订主要材料价格调整的补充协议

关于建筑材料价格风险管控指导意见的通知

陕建发〔2021〕94号

各设区市住房城乡建设局,杨凌示范区住房城乡建设局,西咸新区住房城乡建设局,韩城市住房城乡建设局,神木市、府谷县住房城乡建设局,各相关单位:

近期以来,由于国际国内市场多因素影响,我省钢材等主要材料市场价格波动较大,对建设工程造成影响较大,为维护建筑市场秩序,保证工程质量安全,合理确定和有效控制工程造价,切实保证发承包双方合法权益,确保工程项目顺利实施。根据《建筑工程施工发包和承包计价管理办法》(住房城乡建设部令第16号)、《陕西省建设工程造价管理办法》(陕西省人民政府令第133号),结合我省实际,遵循客观、公平、公正的原则,就材料价格风险提出如下指导意见:

1.发承包双方应增强主要材料价格风险防范意识,充分考虑材料价格波动对工程造价、工程质量、施工安全的影响,施工合同必须明确约定主要建筑材料价格风险控制条款,不得采用无限风险、全部风险规定合同条款中的材料价格风险内容和范围。主要材料的种类由发承包双方在合同约定,主要材料价格约定的风险幅度应控制在5%以内

2.施工合同约定了主要材料的范围、风险幅度和调整方法的,按合同约定执行,施工合同中未进行约定或约定不明的,发承包双方应在协商基础上补充完善或签订补充协议

3.施工合同已约定不调整主要材料价格或约定承包人承担无限材料价格风险的,对合同一方有失公平,合同履行期间,当主要材料的涨跌幅度过大,发承包双方应本着实事求是和公平公正的原则,协商签订主要材料价格调整的补充协议

4.工期延误期间,因主要材料价格上涨造成损失的:非承包人原因造成的延误,承包人应向发包人索赔;承包人原因造成工期延误,由承包人自行承担。

5.各市住房城乡建设主管部门要高度重视建筑材料价格异常波动带来的风险,密切关注建筑市场价格的波动变化。增加价格信息发布频次和范围,动态发布材料价格信息,及时提示建设各方材料价格的涨跌情况。

6.各级住房城乡建设主管部门加强施工合同管理,进行施工合同签订中和签订后监管。对不按照《陕西省建设工程造价管理办法》和《陕西省建设工程工程量清单规则》有关规定签订施工合同的进行处理,不良行为在陕西省建筑市场监管和诚信信息一体平台予以公布。

陕西省住房和城乡建设厅
2021年5月19日

河北

2021年6月3日,河北省住房和城乡建设厅印发《关于防范建筑材料价格波动风险的通知》,明确:

  • 签订建设工程施工合同和总承包合同,应合理约定建筑材料价格上涨或下降引起的价款调整办法。合同没有约定或约定不具体,或材料价格波动异常超出发承包双方按以往经验所能预见与避免的范围和承担的风险的,发承包双方应根据市场行情协商调整工程价款,或依照《建设工程工程量清单编制与计价规程》(DB13(J)T150-2013)规定的±3%执行。

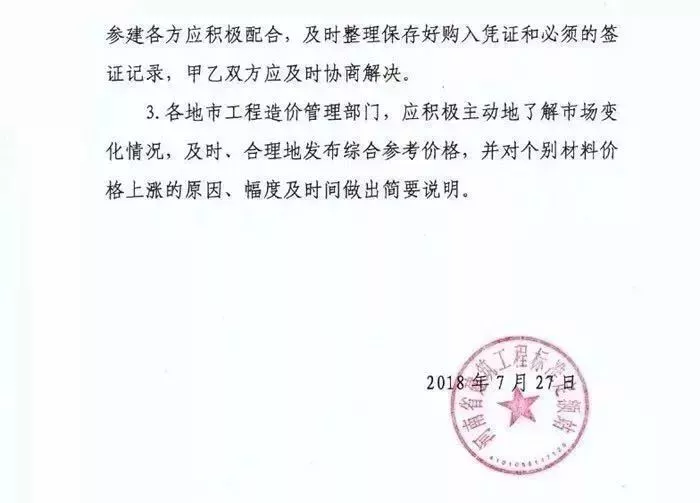

文件原文:

甘肃

2021年5月14日,甘肃省建设工程造价管理总站发布《关于对建筑材料价格风险管控指导意见的通知》(甘建价字〔2021〕15号),建议风险幅度宜控制在5%以内

  • 施工合同中,主要材料价格约定的风险幅度按《建设工程工程量清单计价规范》(GB50500-2013)9.8节规定,宜控制在5%以内风险幅度以内的承包人承担或受益风险幅度以外的发包人承担或受益

  • 承包人有限度承担材料价格等市场风险,按照《建设工程工程量清单计价规范》(GB50500-2013)要求,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围。

  • 施工合同中约定了主要材料的范围、风险幅度和调整方法的,按合同约定执行未约定或约定不明的,发承包双方应在协商基础上,按《建设工程工程量清单计价规范》(GB50500-2013)的规定签订补充协议

  • 施工合同中约定不调整材料价格或约定承包人承担无限材料价格风险的,合同履行期间,当主要材料价格的涨跌幅度过大,继续履行合同对合同一方显失公平的,发承包双方应协商签订主要材料价格调整的补充协议

  • 因非承包人的原因造成工期延误的,延误期间发生的材料价格涨跌的,上涨时,按上涨的价格调整合同价款;下跌时,不调整合同价款

  • 因承包人的原因造成工期延误的,延误期间发生的材料价格涨跌的,上涨时,不调整合同价款;下跌时,按下跌的价格调整合同价款

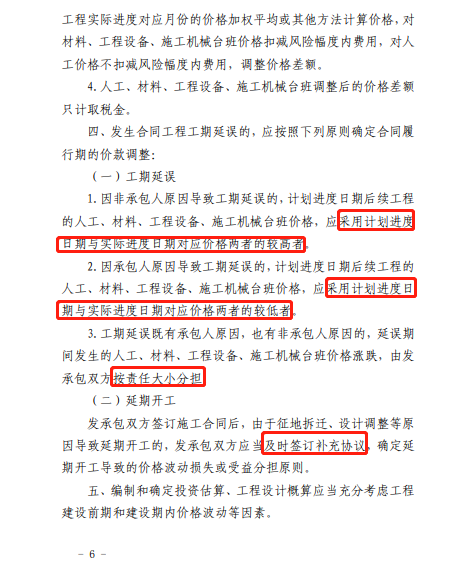

甘肃省建设工程造价管理总站

关于对建筑材料价格风险管控指导意见的通知

甘建价字〔2021〕15号

各有关单位:

近期以来,我省钢材等主要建筑材料市场价格波动较大,增大了建设成本,对工程建设影响较大。为稳定建筑市场秩序,保证工程质量和安全,加强建筑市场各方主体的风险意识和履约能力,切实维护发承包双方合法权益,合理确定和有效控制工程造价,确保工程建设的顺利实施,根据《中华人民共和国民法典》、《建筑工程施工发包与承包计价管理办法》(住房城乡建设部令第16号)、《甘肃省建设工程造价管理条例》以及《建设工程工程量清单计价规范》(GB50500-2013)等有关规定,结合我省实际,本着实事求是、公平合理的原则,提出如下指导意见,请认真贯彻执行。

一、合理签订施工合同

发承包双方签订施工合同时,应按《建设工程工程量清单计价规范》(GB50500-2013)有关规定合理签订合同。

二、共同应对建筑材料市场价格波动变化,合理分担风险

1.工程造价计价中推行风险共担和合理分摊原则,体现交易的公平性。发承包双方应进一步增强风险防范意识,在招标文件、合同中合理设置计价风险条款,约定风险范围、幅度及超出幅度后的调整办法。承包人有限度承担材料价格等市场风险,按照《建设工程工程量清单计价规范》(GB50500-2013)要求,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围。

2.施工合同中约定了主要材料的范围、风险幅度和调整方法的,按合同约定执行。施工合同中未对材料价格风险进行约定或约定不明的,发承包双方应在协商基础上,按《建设工程工程量清单计价规范》(GB50500-2013)的规定签订补充协议。

3.施工合同中,主要材料价格约定的风险幅度按《建设工程工程量清单计价规范》(GB50500-2013)9.8节规定,宜控制在5%以内风险幅度以内的由承包人承担或受益风险幅度以外的由发包人承担或受益

4.施工合同中约定不调整材料价格或约定承包人承担无限材料价格风险的,合同履行期间,当主要材料价格的涨跌幅度过大,继续履行合同对合同一方显失公平的,发承包双方应本着实事求是和公平公正的原则,协商签订主要材料价格调整的补充协议

5.因非承包人的原因造成工期延误的,延误期间发生的材料价格涨跌的,上涨时,按上涨的价格调整合同价款;下跌时,不调整合同价款。因承包人的原因造成工期延误的,延误期间发生的材料价格涨跌的,上涨时,不调整合同价款;下跌时,按下跌的价格调整合同价款

三、密切关注建筑材料市场行情波动,加强价格监测,及时发布市场信息价

各市州造价管理机构要高度重视建筑材料价格异常波动带来的风险,密切关注建筑材料市场价格的波动变化,加强建筑材料价格的动态监测,增加价格信息发布频次和范围,动态发布价格信息。

甘肃省建设工程造价管理总站

2021年5月14日

山东

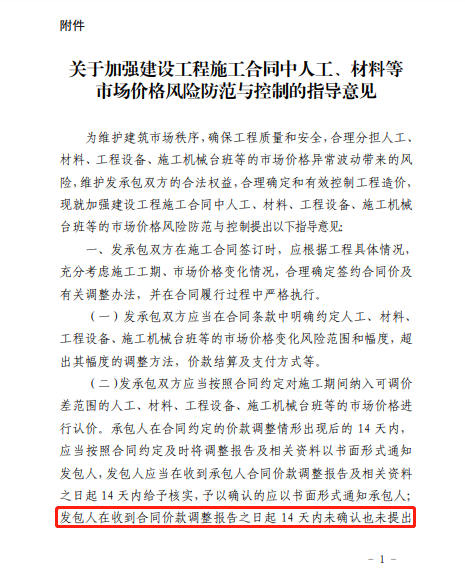

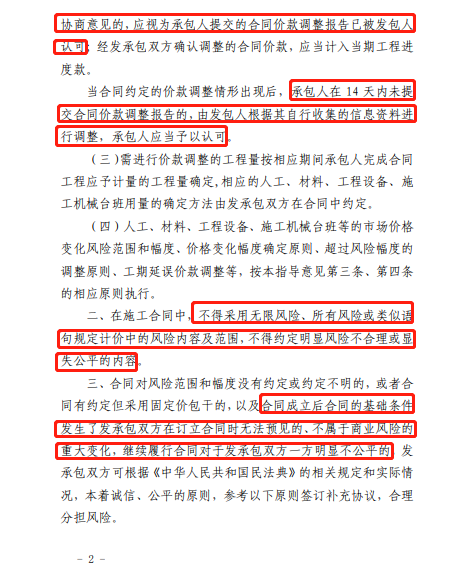

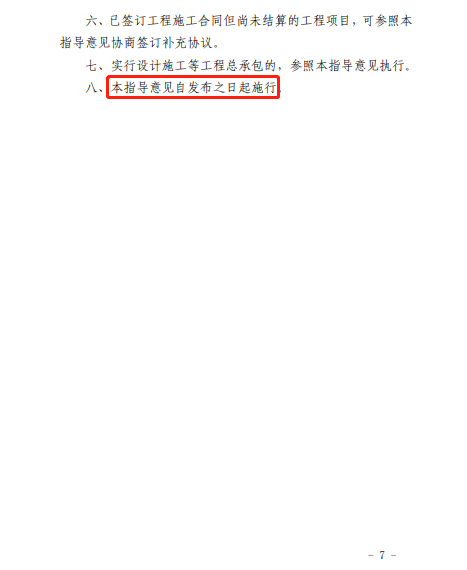

山东省住房和城乡建设厅关于加强工程建设人工材料价格风险控制的意见

鲁建标字〔2019〕21号

各市住房城乡建设局:

为贯彻落实《山东省人民政府办公厅关于进一步促进建筑业改革发展的十六条意见》(鲁政办字〔2019〕53号),增强建设市场各方主体的风险意识和履约能力,规范施工合同的签订,保障发承包双方合法权益,合理处置和减少因物价变化引起的价款调整纠纷,维护建筑市场稳定秩序,根据有关法律、法规、规范及《住房城乡建设部关于加强和改善工程造价监管的意见》(建标〔2017〕209号)等文件精神,结合我省实际,提出以下意见:

一、工程造价计价中应当遵循风险共担和合理分摊原则,体现交易的公平性。

二、引导建设工程发承包双方完善施工合同管理,强化合同意识和诚信履约意识,增强风险防范自觉性,在招标文件、施工合同中合理设置计价风险条款,约定风险内容、范围及超出范围后的调整办法,承包人应有限度承担物价变化等市场风险。按照《建设工程工程量清单计价规范》(GB50500-2013)有关强制性条文的规定,不得采用无限风险、所有风险或不调整等类似语句规定计价风险内容及范围。

三、人工价格变化时的合同价款调整

(一)合同对人工费调整有具体约定的,按照合同执行。

(二)合同对人工费调整没有约定或约定不具体的,发承包双方按照以下原则协商调整工程造价:

1.设区市建设主管部门发布市定额人工市场指导单价的:

(1)市建设主管部门调增市定额人工指导单价时,自调整生效之日起完成的工程量,根据市定额人工指导单价的调增幅度(百分比),调增工程价款的人工费,但合同约定的定额人工单价高于调增后的市定额人工指导单价的除外

(2)市建设主管部门调减市定额人工指导单价时,自调整生效之日起完成的工程量,根据市定额人工指导单价的调减幅度(百分比),调减工程价款的人工费,但合同约定的定额人工单价低于调减后的市定额人工指导单价的除外

2.设区市建设主管部门未发布市定额人工市场指导单价的,根据省定额人工单价的调整幅度(百分比),按照上条原则调整工程价款的人工费。

(三)省建设主管部门调整省定额人工单价时,自调整生效之日起完成的工程量,各项以省价人工费(或省价人机费)为基础计取的费用同时进行调整。

四、材料价格变化时的合同价款调整

(一)合同对材料价格风险范围和调整办法有具体约定的,按照合同执行。

(二)合同未对材料价格风险进行约定或约定不具体的,发承包双方按照以下原则协商调整工程造价:

1.调整的范围限定于主要材料。主要材料是指用量较大、占工程造价比例较高的材料,包括的范围以合同约定为准。当合同未对主要材料范围进行明确约定时,则一般应包括如下内容:

(1)金属材料、木材、水泥、混凝土、沥青混凝土、预制构件、砂浆、砖、瓦、砂子、碎石、石灰、石材、防水材料、防腐材料、玻璃、保温材料、门窗、面砖、管材、管件、阀门、电线电缆、灯具、卫生洁具、散热器、苗木、花卉等。

(2)合同价中单种材料合价占单位工程造价比例在1%及以上的材料。

(3)设区市工程造价管理机构规定的其他主要材料种类。

2.主要材料价格发生波动时,波动幅度在±5%以内(含5%)的,材料价差不进行调整;波动幅度超出±5%的,按照超出部分调整材料价差。

3.材料价差的调整办法参照《建设工程工程量清单计价规范》(GB50500-2013)附录“A.2 造价信息调整价格差额”和《建设工程施工合同(示范文本)》(GF-2017-0201)通用合同条款“11.1市场价格波动引起的调整”中“第2种方式:采用造价信息进行价格调整”的有关规定进行。

材料价格涨跌幅度等具体计算方法由设区市工程造价管理机构确定。

五、合同未对工期延误期间物价变化价款调整办法进行约定或约定不具体的,发承包双方按照以下原则协商调整工程造价:

1.因非承包人原因造成工期延误,延误期间发生人工、材料价格上涨时,按照上涨价格调整合同价款;下跌时,不调整合同价款。

2.因承包人原因造成工期延误,延误期间发生人工、材料价格下跌时,按照下跌价格调整合同价款;上涨时,不调整合同价款。

六、合同中已经采用无限风险、所有风险或不调整等类似语句对计价风险进行约定,但在施工过程发生了合同签订时双方不能合理预见的外部因素,物价产生大幅波动,继续履约对合同一方存在明显困难时,为保证建设项目顺利实施,发承包双方可参照本意见前述规定协商调整工程造价。

七、各市要在本意见的基础上进一步细化管理措施,建立健全价款调整争议调解机制。密切跟踪市场,及时发布定额人工市场指导单价和材料信息价格。当工程建设材料价格变化幅度较大时,及时发布预警信息,加大动态管理力度,引导建设市场各方主体合理确定和有效控制工程造价。

八、之前文件规定与本意见不一致的,以本意见为准。

山东省住房和城乡建设厅

2019年9月16日

广东

广东省住房和城乡建设厅关于加强建筑工程材料价格风险管控的指导意见

粤建市函〔2018〕2058号

各地级以上市住房城乡建设主管部门,各有关单位:

今年以来,受宏观政策、基建投资加大等影响,我省建筑材料价格波动异常,砂石、水泥、砂浆、混凝土等价格出现了不同程度的上涨,超出了发承包双方所能预见的范围和承担的风险,严重影响了施工合同的正常履行,给工程施工带来潜在的质量、安全隐患。为稳定建筑市场秩序,合理降低工程建设材料价格异常波动带来的风险,切实维护发承包双方的合法权益,根据《中华人民共和国合同法》《建筑工程施工发包与承包计价管理办法》(住房城乡建设部令第16号)和《广东省建设工程造价管理规定》(粤府令第205号)等有关规定,结合我省实际,本着实事求是、风险共担的原则,提出如下指导意见,请认真贯彻执行。

一、高度关注建材价格异常变化,积极调节市场供需平衡

各级住房城乡建设主管部门要认真贯彻落实省委十二届四次全会和省政府召开的全省上半年经济分析会的部署,按照“稳增长、促改革、调结构、惠民生、防风险”的有关工作要求,进一步推进工程项目的建设和管理,积极主动会同水利、国土资源、环境保护等部门建立砂石等建材管理的动态协作工作机制,规范河、湖砂的采集活动,广泛开辟用砂来源渠道,以满足全省建设工程特别是涉及民生的重点工程项目对合格工程用砂的需求。

二、强化建材价格信息的动态发布,引导市场主体正确研判建材价格走势

各级住房城乡建设主管部门要大力落实《广东省住房和城乡建设厅转发〈住房城乡建设部关于加强和改善工程造价监管的意见〉的通知》(粤建价〔2017〕248号)的规定,加强对市场价格走势的监测、预研、预警,动态调整发布周期,及时发布人工和钢材、水泥、砂石、砂浆、混凝土及混凝土制品等主要材料价格以及各类造价指标指数,引导建筑市场主体对建材价格的变化进行研判,为工程造价的合理确定和有效控制提供支撑。

三、提高发承包双方的风险意识,合理确定建材价格

近期砂石、水泥、预拌砂浆、混凝土及混凝土制品等材料价格的波动,客观因素较多,超出了发承包双方按以往经验所能预见与避免的范围和承担的风险,已造成合同双方利益的严重失衡,在编审工程投资估算、设计概算、施工图预算、招标控价、投标投价、发承包合同的签订、工程结算(决算)时,发承包双方应进一步增强工程风险意识。

一是建设单位在工程建设全过程应充分考虑建材价格波动对工程质量、安全、工期和造价的影响。

二是投标人在投标报价时应考虑建材价格波动存在的风险因素,合理报价,确保工程质量和施工安全,保证工程按期交付使用。

三是发承包双方签订发承包合同时,应在合同中明确可调价的主要材料范围,合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,公平分担主要材料价格波动造成的风险,以保障工程的顺利实施。

四是涉及建设工程人工、材料、施工机具台班价格波动异常,超出发承包双方按以往经验所能预见与避免的范围和承担的风险的,可参照《建设工程工程量清单计价规范》(GB 50500-2013)第9.8.2条原则重新协商合同价款调整方法。

四、加大建材价格争议的调解力度,确保工程建设顺利实施。

各级住房城乡建设主管部门及其工程造价管理机构应建立健全工程建材价格争议调解机制,对发承包双方提出的建材价格争议,要按照“实事求是、客观公正”的原则认真快速调解,以促进工程建设顺利实施。

广东省住房和城乡建设厅
2018年8月28日

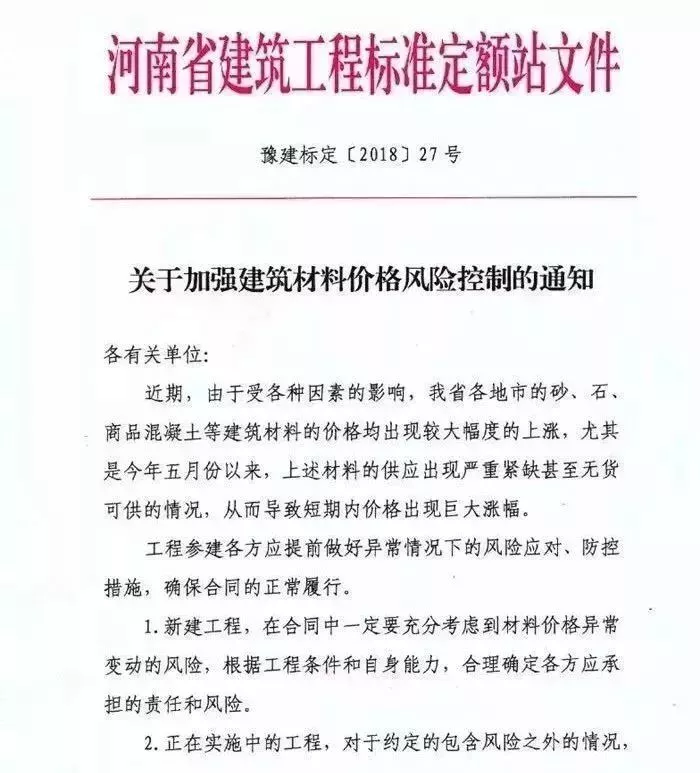

河南

吉林

关于调整建设工程材料价格指导性意见的通知

吉建造〔2017〕13号

各市州建委(住房城乡建设局)、长白山管委会住房城乡建设局,梅河口、公主岭市住房城乡建设局,各有关单位:

2017年下半年,全省建设工程材料价格出现大幅增长,其涨幅和影响时间是发承包双方在工程发包和投标报价时无法预测的。合同中对价格风险的内容、范围以及解决办法不约定或约定不明,造成合同缺陷,是合同当事双方的责任。

为合理确定工程造价,确保工程质量和施工安全,根据《吉林省建筑市场管理条例》和《建筑工程施工发包与承包计价管理办法》(住建部令第16号)的有关规定,现就建设工程材料价格调整提出如下指导性意见;

一、各市地州建设行政主管部门要及时发布本地区的市场材料价格及综合价格,以指导建设工程招标投标和工程结算。

二、各工程造价咨询企业、工程招标代理机构在编制标底(招标控制价)和招标文件时,应考虑物价上涨对工程造价的影响。

三、发承包双方应按照工程造价管理的相关规定,就材料价差调整等问题及时签订补充合同或协议。

承包人采购材料和工程设备,合同中对材料和工程设备价格未明确风险范围和超出风险范围未明确调整办法的,其主要材料和工程设备,价差在5%以内(含5%)的,由施工单位承担;超过5%以上部分的价差,由建设单位承担。

四、承发包双方应进一步增强工程承包风险意识,招标人应在招标文件和合同中,充分考虑物价上涨对工程质量、施工安全和工期的影响,明确约定材料价格风险范围和超出风险范围后的调整办法。投标人在投标报价时应考虑价格风险因素并计算相应的风险费用,不得盲目压价,确保工程质量和施工安全,保证工程按期交付使用。

吉林省住房和城乡建设厅

2017年11月1日

湖南

湖南省住房和城乡建设厅关于加强建筑材料价格风险管控工作的通知

 湘建价函〔2019〕149号

各市州住房和城乡建设局,各有关单位:

近年来,随着国家对生态环境保护力度的不断加大,对环境污染监管的持续加强,我省建筑材料市场发生变化,建材价格波动较大,砂石、水泥、混凝土等价格出现了不同程度的上涨,严重影响了施工合同的正常履行。为稳定建筑市场秩序,消除建筑材料价格异常波动引发的社会矛盾,切实维护发承包双方的合法权益,根据《中华人民共和国合同法》《建筑工程施工发包与承包计价管理办法》(住房城乡建设部令第16号)和《湖南省建设工程造价管理办法》(省人民政府令192号)等有关规定,结合我省实际,本着实事求是、公平合理的原则,提出如下指导意见,请认真贯彻执行。

一、密切关注建材市场行情波动,引导规范合同履约

各级建设行政主管部门要积极联合本级发改、市场监管等部门建立价格采集联动机制,密切关注建材价格变化异动。加强风险管理,引导和规范建设各方主体的市场交易和合同履约行为。

二、提高风险意识,合理确定建材价格

建设工程实施过程中,发承包双方应增强风险防范意识,充分考虑施工期间建筑材料价格变化对工程实施的影响。

1.招标人在编制招标文件条款及招标控制价时,应考虑物价波动对工程造价的影响。投标人在投标报价时,应综合考虑价格风险因素并计算相应的风险费用,避免盲目报价。

2.发承包双方在签订施工合同时,应合理约定主要材料价格波动的风险幅度及超出幅度后的调整办法,保障工程的顺利实施。按照《建设工程工程量清单计价规范》(GB50500-2013)要求,发承包方在招标文件和合同约定的清单单价或总价中不得包含无限风险或所有风险。

3.合同中对主要材料范围、价格风险幅度以及调整办法未进行约定或者约定不明的,发承包双方可按照《湖南省建筑工程材料预算价格编制与管理办法》(湘建价〔2018〕129号)第九条协商签订补充协议。

三、加强建材价格监测和争议调解,维护公平正义和社会稳定

1.各级工程造价管理机构应加强建筑材料价格的动态监测,调整发布周期,充分利用信息化方式增加发布频次,及时测算发布水泥、砂石、混凝土等主要材料市场参考价格,为工程造价的合理确定和有效控制提供支撑。

2.各级工程造价管理机构应加强建材价格争议调解工作。严格按照工程造价争议调解相关规定,遵循“实事求是、客观公正”的原则,对发承包双方提出的建材价格的相关争议快速调解,维护公平正义及社会稳定,确保工程建设顺利实施。

湖南省住房和城乡建设厅

2019年7月25日

附:

《建设工程施工合同(示范文本)》

(GF-2017-0201)

11. 价格调整

11.1市场价格波动引起的调整

除专用合同条款另有约定外,市场价格波动超过合同当事人约定的范围,合同价格应当调整。合同当事人可以在专用合同条款中约定选择以下一种方式对合同价格进行调整:

第1种方式:采用价格指数进行价格调整。

……

第2种方式:采用造价信息进行价格调整。

合同履行期间,因人工、材料、工程设备和机械台班价格波动影响合同价格时,人工、机械使用费按照国家或省、自治区、直辖市建设行政管理部门、行业建设管理部门或其授权的工程造价管理机构发布的人工、机械使用费系数进行调整;需要进行价格调整的材料,其单价和采购数量应由发包人审批,发包人确认需调整的材料单价及数量,作为调整合同价格的依据。

(1)人工单价发生变化且符合省级或行业建设主管部门发布的人工费调整规定,合同当事人应按省级或行业建设主管部门或其授权的工程造价管理机构发布的人工费等文件调整合同价格,但承包人对人工费或人工单价的报价高于发布价格的除外。

(2)材料、工程设备价格变化的价款调整按照发包人提供的基准价格,按以下风险范围规定执行:

①承包人在已标价工程量清单或预算书中载明材料单价低于基准价格的:除专用合同条款另有约定外,合同履行期间材料单价涨幅以基准价格为基础超过5%时,或材料单价跌幅以在已标价工程量清单或预算书中载明材料单价为基础超过5%时,其超过部分据实调整。

②承包人在已标价工程量清单或预算书中载明材料单价高于基准价格的:除专用合同条款另有约定外,合同履行期间材料单价跌幅以基准价格为基础超过5%时,材料单价涨幅以在已标价工程量清单或预算书中载明材料单价为基础超过5%时,其超过部分据实调整。

③承包人在已标价工程量清单或预算书中载明材料单价等于基准价格的:除专用合同条款另有约定外,合同履行期间材料单价涨跌幅以基准价格为基础超过±5%时,其超过部分据实调整。

④承包人应在采购材料前将采购数量和新的材料单价报发包人核对,发包人确认用于工程时,发包人应确认采购材料的数量和单价。发包人在收到承包人报送的确认资料后5天内不予答复的视为认可,作为调整合同价格的依据。未经发包人事先核对,承包人自行采购材料的,发包人有权不予调整合同价格。发包人同意的,可以调整合同价格。

前述基准价格是指由发包人在招标文件或专用合同条款中给定的材料、工程设备的价格,该价格原则上应当按照省级或行业建设主管部门或其授权的工程造价管理机构发布的信息价编制。
